當?shù)貢r間12月3日,隨著帕爾梅拉風電項目第108臺風機中最后一臺基礎順利完成澆筑,該項目繼11月19日500千伏送出線路提前完工后,實現又一重要節點目標。此外,項目500千伏升壓站和對側站已轉入電氣安裝工作,風機吊裝完成31臺,為項目早日實現并網發電奠定了堅實基礎。
中巴員工在現場共慶項目取得重要節點
帕爾梅拉項目是三峽集團目前在海外綠地建設中規模最大的風電項目,單臺風機裝機容量6兆瓦,開工一年以來,項目建設面臨諸多挑戰。今年初巴西政府對進口風機增加額外關稅,三峽巴西公司通過多方努力,獲得了巴西外貿商會執行委員會對風機免稅配額方案的批復,隨之項目立刻啟動了風機加速計劃,完成增加葉片模具和生產線、調整航運、港口倉儲及108臺套風機進口運輸清關。此外,項目場區面積約300平方公里,送出線路全長75公里,點多面廣,中外企業共同參與建設,攜手推動項目各節點目標如期或提前完成。
中巴員工在現場共慶項目取得重要節點
項目建設過程中,帕爾梅拉項目團隊始終堅持安全第一的原則。針對風機吊裝、線塔吊裝、高空拉線等高風險作業,項目團隊反復研討施工方案,全程監督施工作業,確保在質量和安全雙重標準下實現工程目標。

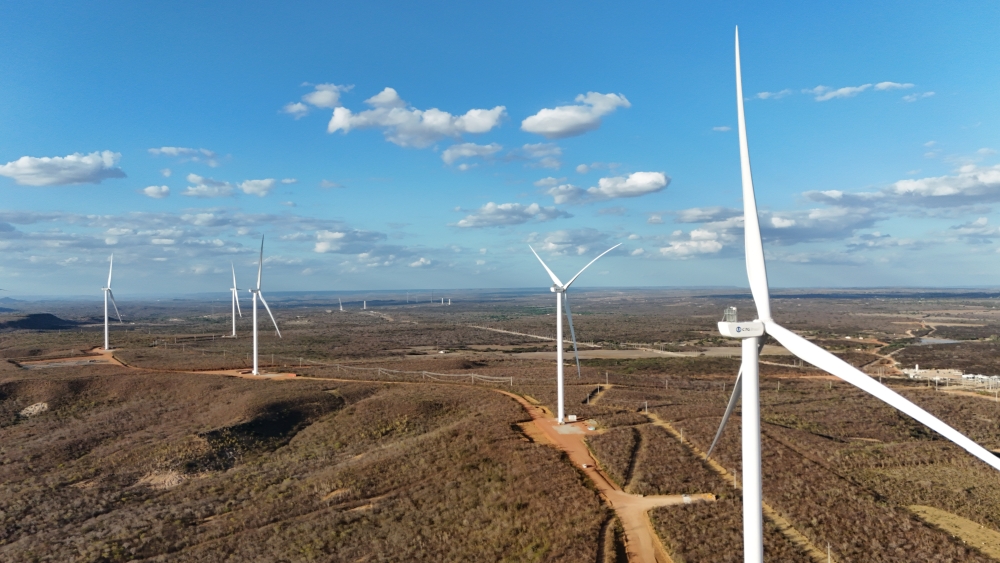

項目現場
巴西帕爾梅拉風電項目的順利推進,充分體現了中巴雙方團隊的緊密合作與卓越執行力,為推動當?shù)鼐G色能源發展和深化中巴能源合作邁出了堅實的一步。
